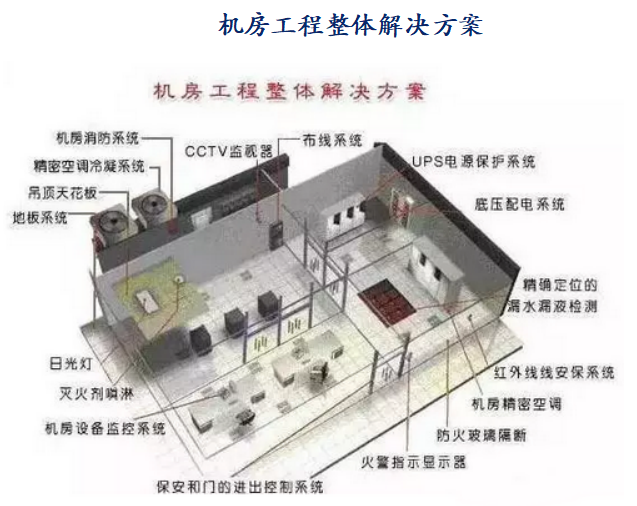

西安盛盈博电子科技有限公司是陕西省内领先的UPS电源供应平台与微模块数据机房整体解决方案产品供应商。公司长期专注于机房电源保护及机房整体解决方案,员工大多具有长期的电源销售和机房施工服务经验,用户提供的任何产品和服务都能保证其最佳的品质和最优的价位,是陕西省内最专业的电源产品和机房解决方案运营团队之一。 秉承为用户创造价值的理念,除了完善的产品解决方案以外,公司还建立了营销平台和产品服务平台,建立以西安为中心、覆盖西北五省及周边省份的销售服务网络,并与多家知名企业及厂家建立了良好的合作关系,厂家与公司合作建立的省内产品服务站为用户提供了高效、快捷、可靠的技术服务支持。 西安盛盈博电子科技有限公司成立至今,我们深知在发展的道路上离不开您的合作与支持,作为一家诚信、专业、责任、高效的系统集成公司,我们珍惜您的选择,更祈祷进一步的合作。 我们最终的目标就是:杜绝潜在的电力缺陷造成计算机的数据丢失和设备故障,全面提高机房用电安全系数,使您在一个安全的用电环境里创造更大的社会价值。愿能与您携手共创幸福美好的明天! 一、机房规划与设计中主要考虑的问题 3.高密度应用带来的技术问题
4.虚拟化技术带来的应用问题
◆ 机房装饰装修工程 ◆ 供配电系统工程 ◆ 接地及防雷系统 ◆ 空调及新风系统工程 ◆ 机房安防系统 (门禁及电视监控) ◆ 消防报警及气体灭火系统 ◆ 综合布线系统 ◆ 动力环境监控 ◆ 机柜及KVM系统 设计指标 温度:主机房温度22℃~24℃,变化率:<2℃/h;不间断电源系统电池间温度15℃~25℃.湿度:主机房湿度40%~55%、湿度变化率:10℃/h;洁净度:主机房在静态条件下,粒度≥0.5μm,个数<18000/升。静电:<1KV。静电地板离地面高30cm,以保证空调在地板下的送风要求。照度:机房≥500Lx;辅助房间≥300Lx;应急照明≥50Lx。机房楼板承重最大限度为250kg/M²,可视设备重量及需要情况决定是否采取散力支撑措施。接地电阻:采用单点接地, R≤1Ω,零地电位差≤1V。净空高度:机房室内净高度不低于2600mm,地面至静电地板距离不低于20cm。机房内部设备布置具有足够的服务空间并有扩充性。噪音:65db。(主机操作人员工作位置的计算机停机测试指标) 技术方案 机房装饰 机房建设后应达到视野宽阔、层次丰富、具有现代气息、能适应未来发展的目的。根据设计规范,室内装修采用非燃烧材料(燃烧性能A级)或难燃材料(燃烧性能B级),选用气密性好、不起尘易清洁、不霉变,并在一定温度、湿度作用下变形小的材料,材料的耐火性能符合GBJ45中级标准。 吊顶:采用600*600*0.8mm金属微孔吊顶板,内部防尘处理,金属板整体效果简洁大方,不起尘,防火性能好,装修效果好,吊顶龙骨坚固持久,抗腐蚀不变形,是机房吊顶首选材料之一,为保证吊顶上部洁净无尘,需在结构真顶下面、微孔吊顶上方墙侧面涂刷防尘漆。 地板:活动地板选型符合GB6650—86《计算机机房活动地板技术条件》的要求,性能达到A级标准,承载能力强,地板集中荷载达到12000N/M²以上,分散均布荷载达到33000N,表面系统电阻在1×104~1×109Ω,产品达到绿色环保认证。
墙、柱面 机房墙面及柱面包饰材料选用一次成型钢制墙板,钢板厚度0.6mm,石膏板厚度:12mm;墙面基层龙骨采用30mm×30mm×1.2mm方钢焊接,墙面保温采用30mm厚橡塑保温棉,钢制踢脚线高100mm。 门窗 机房门选用钢制防火门;所有门均安装闭门器;各主入口共安装门禁系统,采用进门刷卡,出门按钮方式。 2、动力配电系统 a、机房内用电设备供电电源均为三相五线制及单相三线制。 b、机房配电系统所用线缆均为阻燃聚氯乙烯绝缘导线,敷设桥架及金属软管。 c、机房建设设备供电选用A级标准,其中设备供电应按照总用电量的1.5倍进行预留。
3.机房照明及应急照明系统
机房照明 a.照度:主机房:照度500lx。辅助区:主机房500lx,其它区域300lx。 应急照明 主机房和辅助区设置应急照明,应急照明的照度值为正常照明的20%;主机房通道疏散照明的照度值为15lx,其他区域通道疏散照明的照度值为5lx。
4.防雷接地和静电接地

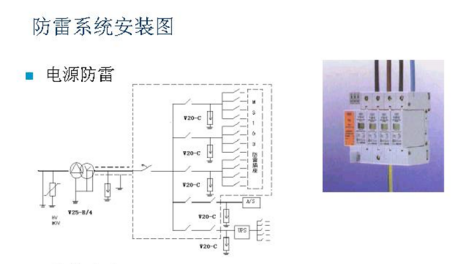

电源防雷器 为防止感应雷、侧击雷沿电源线进入机房损坏机房内的重要设备,安装一级防雷器,安装在机房总配电柜的进线端,分别对相线、零线进行防雷保护。(大楼基建)第二、三级防雷器,安装在机房智能精密配电柜输入端安装,在UPS输入端安装三级防雷器。 机房接地
(1)、设备的保护接地 机房内设备的安全及其供电设备正常不带电的金属部分以及电缆的金属护套均应做保护接地,机架的保护接地应从接地汇集线上引入。 (2)、电源的接地 接地线的长度越短接地效果越好,其长度不宜超过30m。 交流保护接地线应从接地汇集线上专引,不得采用中性线作为交流保护接地线。 (3)、等电位连接
对金属材料的天棚、地板、墙面及其他金属材料,采用专用导线与顶棚、墙、地、窗户、设备等相连接,构成等电位六面体,达到初级屏蔽效应。

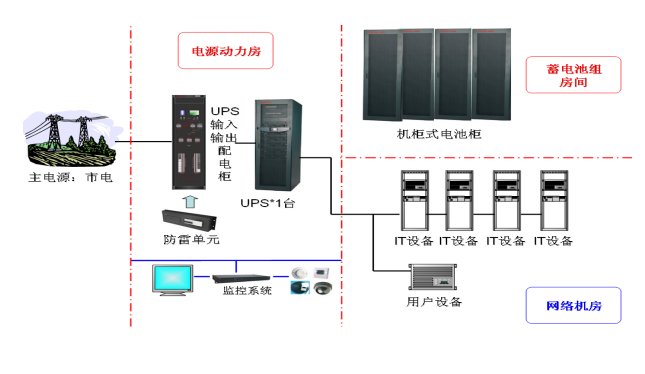

五.不间断UPS电源和电池组系统 根据设备测算以及未来发展的要求,我们推出的新型模块化UPS电源系统。 设备拓扑图(示意图) 六.机房精密空调及新风系统

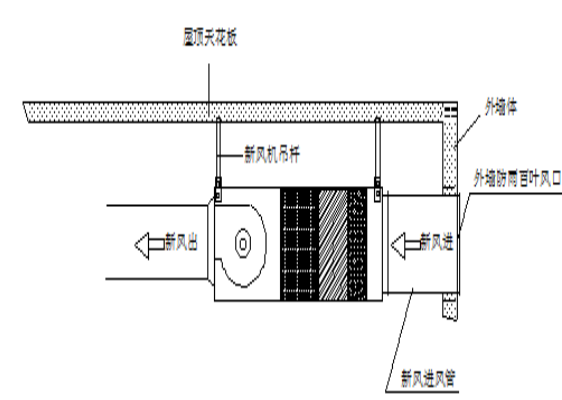

机房精密空调系统 空调系统是保证机房温湿度,控制含尘量的关键,而空调机是空调系统的心脏,机房采用恒温恒湿机房专用空调,则可保证机房的温、湿度达到规范的要求,使设备处于恒温恒湿的环境中,保证设备的正常工作和寿命。 新风、排烟系统 由于机房环境相对比较封闭,空气流通性不好,为保证工作人员的健康,必须采用新风系统,同时送入机房的新风必须先进行进净化处理,以保证机房的含尘量达标,以消除室内由于新风不足造成的二氧化碳超标、缺氧现象,而且大大提高室内空气的洁净程度,抵御室外未经过滤的含尘空气侵入,对于提高工作效率、维护设备、免受感染具有明显作用。机房内的新风系统是必不可少的。清新的新风提高机房的洁净度,使机房保证正压,并提供新鲜空气。 七.机柜及PDU、KVM系统
服务器机柜与网络机柜 机柜整体采用十六折型材模组化框架结构,承重1000KG以上。机柜的前后门板及左右侧门板均为可拆卸外挂式结构,前门选用网孔形式。 机柜顶部强、弱电走线槽机柜排之前强、弱电走线梯 KVM
独特的结合为IT管理员提供了用于访问和控制服务器、网络设备及其他数据中心和分支办公室设备的完整远程管理解决方案。 八.机房结构化布线系统

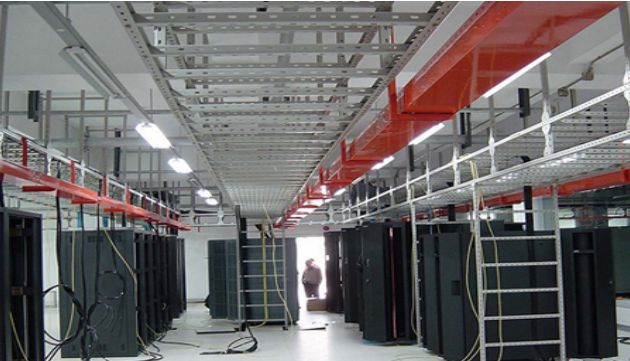

数据中心机房综合布线包括:市电配电柜、UPS输出配电柜、各设备之间的弱电桥架、强电桥架、设备强电电缆及敷设,办公室信息点安装。采用基于创新、高效、安全、灵活、洁净等理念设计的网格式桥架。 九.火灾自动报警系统及气体灭火系统
对于机房消防的要求,在结合考虑我国关于电子计算机机房的消防规范要求之后,我们作出如下设计方案:机房所在楼层火灾自动报警系统与机房内部的气体灭火系统相结合的解决方案。 火灾自动报警系统 机房中的火灾自动报警及联动部分,具体内容为:在各防护区内的吊顶下和地板下分两层设置感烟、感温探测器,在防护区房间内设置声光报警器,在防护区对外出口处设置紧急启停按钮和放气指示灯。
气体灭火系统 设计依据 1、《气体灭火系统设计规范》(GB50370-2005) 2、《火灾自动报警系统设计规范》(GB50116-1998) 3、《气体灭火系统施工及验收规范》(GB50263-2007) 4、《火灾自动报警系统施工及验收规范》(GB50166-2007) 机房设计七氟丙烷气体灭火。报警部分设计为机房所在楼层火灾自动报警系统与机房空调室内部的气体灭火系统相结合的解决方案。
十.动力环境监控系统

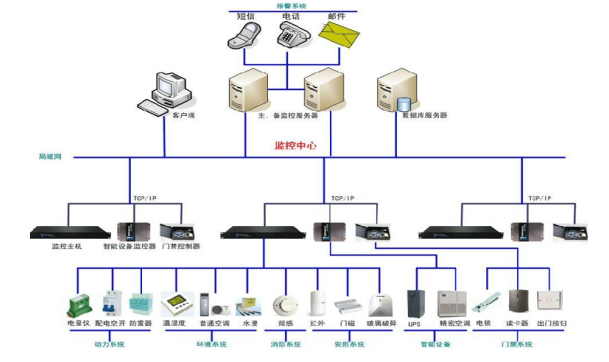

机房监控内容包括:市电、开关、UPS、空调、温湿度、水浸、门禁、防盗报警、视频、消防报警等。监控中心能焦距实现对各机房相关设备的参数和状态进行遥测、遥信、遥调和遥控管理,提高机房设备运行的安全性与稳定性,确保机房安全稳定运行。
机房动力/环境/图像一体化监控系统示意图 售后服务承诺函 我方承诺提供以下质量保证并承担相应的法律责任: l、提供的产品是全新的、符合国家质量标准、中国有关部门手续完备、具有生产厂家质量保证书(或合格证明)的产品; 2、提供的产品符合报价文件承诺和所签合同规定的技术要求; 3、保证“报价产品服务承诺”全部内容的满足; 4、若我方成交,保证所送交检验的产品符合招标文件要求及国家或行业标准,若有不符,则放弃成交,并承担相应的责任。
保修年限、范围、保修条件 我司提供工程质量保修期为壹年。在质保期内,发现质量问题,我司负责修理、更换,由此发生的一切费用由我司负责:如因使用不当造成的问题,我司负责修复,只收取材料成本费。 设备类依据原厂质保时间提供服务。
质量问题的处理 质保期内,我司保证每年至少2次的定期检查维修(定期巡检内容见后附表),并做好记录:除不可抗力和使用方责任外,费用全部由我司承担。质保期内产品质量经权威机构鉴定为不符合质量要求的,按合同协议承担违约责任。我司将建立完善的维修保档案,为用户提供咨询服务。
1、本公司提供即时响应服务,对供方的服务指示信息按供方要求8小时内响应到位。 A、全省8小时内响应, 36小时到现场,紧急时12小时以最快的交通工具到达; 全市4内小时响应, 4小时到现场,紧急时1~2小时以最快的交通工具到达; B、公司服务热线029-85879779/13335392537 提供24小时无休服务; 2、及时提供非设备本身质量引起的其它意外故障的处理。 3、在保修期内,凡设备在开箱检验、安装调试、设备调试运转过程中发现的设备及工程质量问题,实行包修、包换、直到产品符合质量要求。承担修理、调换、发生的一切费用和买方的直接经济损失。 4、免费负责修理和更换任何由于设备自身的质量问题造成的损坏及故障。修好后,我方将一式两份报告给用户,包括故障原因,解决措施,完成修理所需时间及恢复正常运行日期。 5、在保修期期满时,我方工程师和用户代表将所有设备进行测试,任何故障由我方免费解决并取得用户的认可。
